Еще на начальных этапах работы над участком с фасадной стороны был старый секционный забор из сетки рабицы, впоследствии в одной из секций которого был сделан временный въезд, о чем я ранее писал.

Поэтому под осень текущего года, принял решение снести старый забор и установить сплошной забор с въездной группой и калиткой.
Въездную группу решил устанавливать по центру фронтальной части участка, поскольку это место находится на равном удалении от опор уличного освещения улицы.
Но как же без проблем и их решения в процессе любой работы. Значит, перепад в месте въезда/входа по отношению к улице составлял около одного метра. В связи с этим данное место в первую очередь необходимо было поднять.
Но, прежде натянул шнурку по границе участка и разметил места под установку столбов под забор.
Далее, выкопал ямы под установку столбов и заложил 110 канализационные трубы, для того, что бы впоследствии при морозном пучении и естественном подъёме грунта, он скользил по трубам и не способствовал выпучиванию конструкции. Так же в связи с тем, что участок имел перепад с улицей, а так же граница участка имела уклон в одну сторону, то каждая из труб имела высоту равной горизонту улицы. Для того что бы в последствии при выравнивании части участка у забора, листы не оказались под грунтом.


Процесс возведения начал с въезда. На уплотненный слой песка, который был распланирован в прошлом году, поселил геотекстиль 300, и послойно с трамбовкой и проливкой водой поднял уровень въезда до требуемой отметки.

Далее установил столбы в уже подготовленные трубы по длине участка и залил их бетоном. А пока раствор застывал, приступил к изготовлению калитки и ворот.
Начал с калитки.

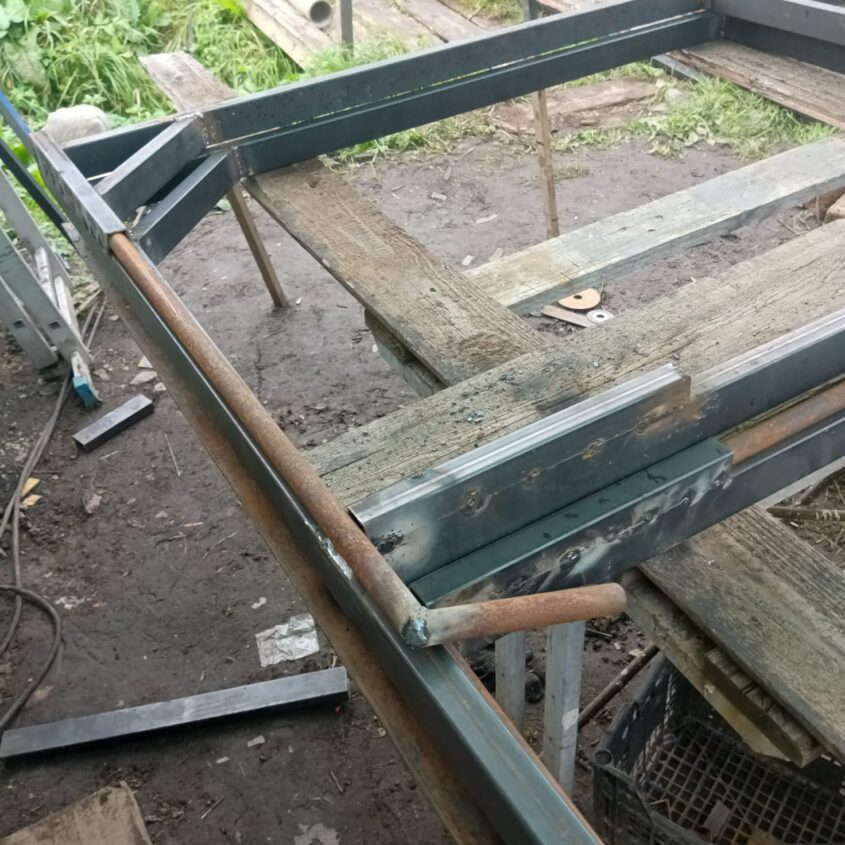

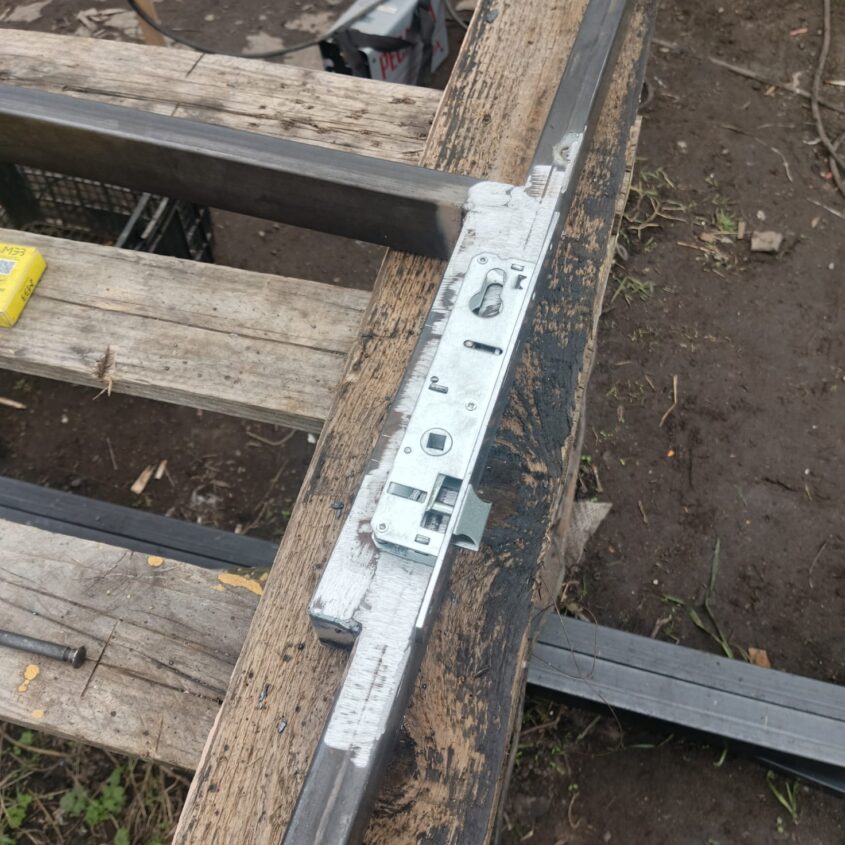

Выбрал для нее профиль 50*25, и изготовил вначале каркас, затем элементы жесткости и место под врезку внутреннего замка. После чего, закрепив калитку при помощи струбцин к столбу, приварил петли. Конструкция была загрунтована в два слоя. Лист установил на алюминиевые заклепки. Ручка подобрана в цвет забора.






На этапе изготовления погода испортилась, и пришлось готовить временный навес, так как работы останавливать было нельзя.

Ворота выполнил из того же профиля, общая въездная длина составила 4.5 метра. Так же как и калитка, ворота были выполнены с элементами жесткости, а так же вварены крепления под вертикальные ограничители и засов, с проушинами под навесной замок. Петли приваривал по месту, так же как калитку и соответственно тоже загрунтовал. Листы на ворота были смонтированы, при помощи заклепок.



Следующим этапом приварил прогоны к столбам. Монтаж листов осуществлял параллельно со сносом старого забора. На все столбы от попадания осадков, были установлены заглушки.


После того как забор был установлен отсыпал финишный слой песка въездной группы и после проливки водой, прошелся виброплитой.

Для жесткости въезда, заказал 6 кубов щебня, фракцией 20-40 и после того как. расстелил все тот же 300 геотекстиль, распланировал его по требуемой площади 20-ти сантиметровым слоем.


Подводя итог. Огородно-дачный сезон в этом году был на этом завершен, в финале по традиции перепахал огород.
